アニメを観ていて、「キャラクターの顔のバランスが急におかしい…」「手足の動きがカクカクして不自然だな」と違和感を覚えた経験はありませんか?
SNSではよく「作画崩壊」としてネタにされたり批判されたりしますが、実は「アニメーターの手抜き」や「制作会社の技術不足」で片付けられる問題ではありません。
現代アニメは数百人が関わる高度な分業体制ですが、その工程は「前工程が終わらないと次へ進めない」完全な直列パイプラインです。上流のわずかな遅れが下流で雪だるま式に膨張する「遅延増幅現象(ブルウィップ効果)」こそが、作画崩壊の真の正体です。
今回は、理系大学院生(プロセス最適化・システム制御視点)から、1話あたりの制作週数(12週〜2週)に伴う「作画監督の修正時間喪失」と「作監スルー率(未修正カット割合)」の数理シミュレーションモデルを独自構築!
本記事を読むことで、なぜ制作期間が短縮されると作画崩壊が不可避になるのか、そしてBlu-ray(円盤)で劇的に修正される理由が論理的かつクリアに理解できます。
結論から言うと、作画崩壊の根本原因は「作画力不足」ではなく、「直列工程の遅延しわ寄せにより、作画監督が修正する物理的時間(バッファ)がゼロになること」にあります!
目次
1. 作画崩壊の誤解と真実:「手抜き」ではなく「直列工程の遅延増幅」
まず大前提として、アニメーション制作がどのような工程で行われているかを把握しておきましょう。
TVアニメ1本(約300カット、作画枚数3,000〜5,000枚以上)は、以下の一直線のパイプラインを通過して制作されます。
企画・脚本・絵コンテ: 映像の設計図を作成(演出意図の決定)
レイアウト・原画: 動きのキーポイント(キーポーズ)を作画
作画監督(作監)修正: キャラクターのデッサン・顔立ち・プロポーションを統一
動画・中割り: 原画と原画の間を埋めて滑らかな動きを生成
仕上げ(彩色): 線画にデジタル着色
背景美術・3D素材: 空間や大道具・背景を作成
撮影(コンポジット): 光・影・エフェクト・背景を重ねて1枚の映像に統合
音響・編集・V編(ビデオ編集): 声優の声、SE、BGMを合わせて完パケ納品
このパイプラインの最大の特徴は、「前工程の成果物が納品されない限り、後工程は1ミリも作業を進められない」という完全直列リレーである点です。

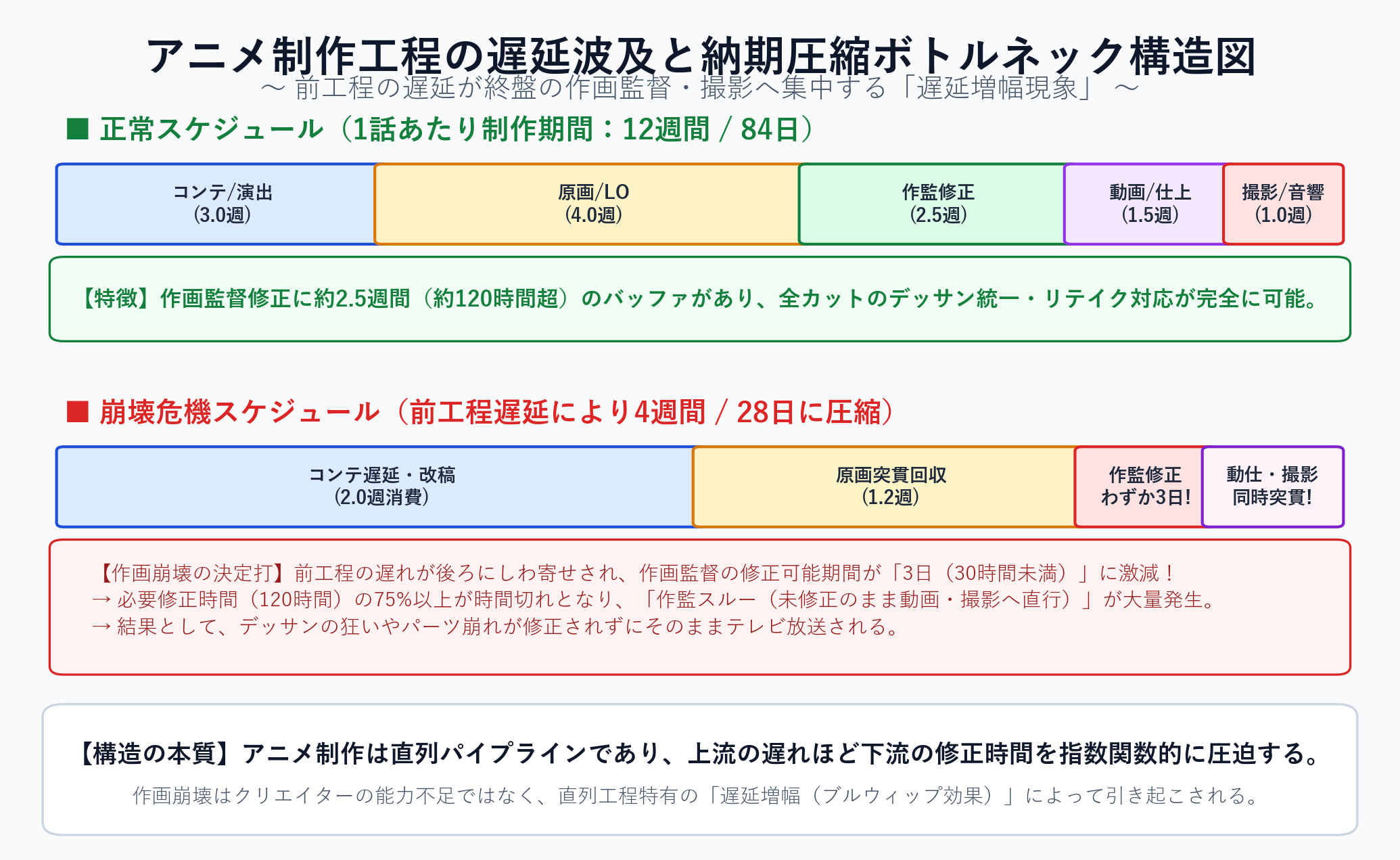

図1:通常スケジュール(上段:12週間) vs 崩壊スケジュール(下段:4週間に圧縮)のタイムライン比較


2. 【数理シミュレーション】制作週数短縮と「作監スルー率」の発生モデル
制作期間が圧縮されたとき、現場では具体的に何が起きているのでしょうか?
作画監督が1話(約300カット中、修正対象200カット)のデッサンを綺麗に統一するために必要な標準時間を 時間(1カット平均36分)と仮定します。
制作期間 (週数)に対して、作画監督が実質的に作業できる時間 は以下の数理モデルで表されます。
そして、時間不足によって作画監督の修正チェックを通過できずに動画・撮影へ流される「作画監督スルー率(未修正カット割合:)」は次のように決定されます。

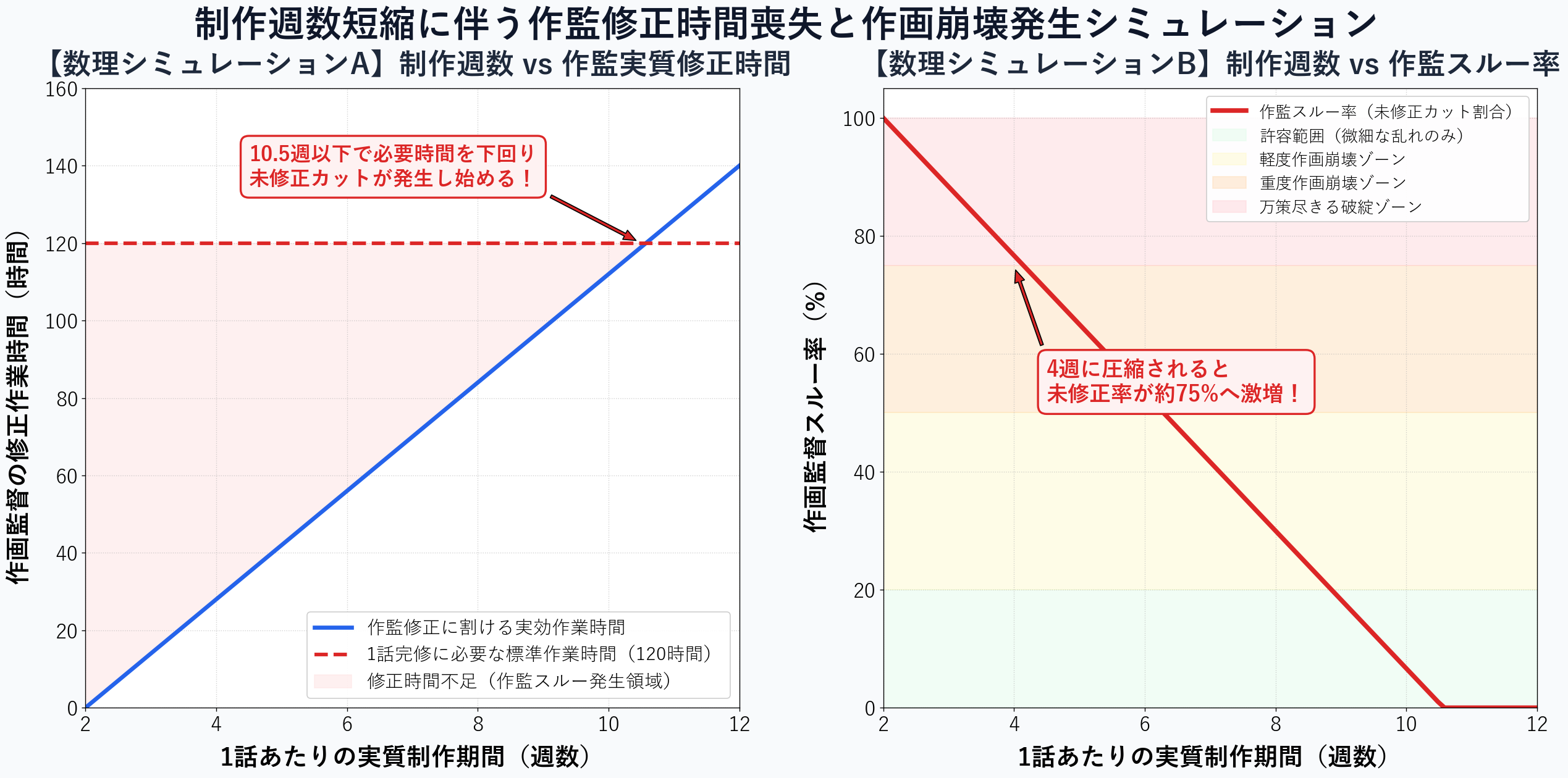

図2:制作週数 vs 作監実質修正時間(左)および制作週数 vs 作監スルー率シミュレーション曲線(右)
シミュレーションから導き出される決定的真実
① 10.5週を下回ると未修正カットが不可避になる(図2・左側グラフ)
正常な12週間の制作期間があれば、作画監督には約140時間の修正作業時間が確保され、全カットの丁寧なデッサン統一(修正完了率100%)が可能です。
しかし、制作期間が10.5週を下回った瞬間、必要作業時間(120時間)を下回り、現場で「どのカットを修正してどのカットを諦めるか」というトリアージ(選別)が始まります。
② 4週間に圧縮されると未修正率が75%へ激増(図2・右側グラフ)
前工程の遅延により実質制作期間が4週間に圧縮された場合、作画監督に残された修正期間はわずか3日(約30時間未満)しかありません。
その結果、図2右側のシミュレーション曲線が示す通り、全体の約75%ものカットが作画監督のチェックを受けないまま(作監スルー)動画・仕上げ・撮影へ直行します。これがテレビ画面で「顔が別人のように変わる」「デッサンが崩れている」作画崩壊の真因です。
3. 作画崩壊を引き起こす「4大ボトルネック」
制作スケジュールのドミノ倒しを誘発する、現代アニメ特有の4つの構造的ボトルネックを解説します。
ボトルネック要因 現場で起きている事象 作画崩壊への影響 ① 作監のキャパシティ限界 原画のクオリティ不足により作監が「ほぼ全コマ描き直し(全修)」に追われる 処理速度の限界を超え、後半カットが未修正(作監スルー)で流出 ② 外注コミュニケーションの壁 国内・海外スタジオへのグロス請け・多重下請けによる伝言ゲームの発生 デッサンのズレに対するリテイク(再修正)を発注・回収する時間が残らない ③ キャラクター線数のインフレ 服の装飾、グラデーション、多重影、髪の毛束など作画情報量が倍増 1枚あたりの作画所要時間が2〜3倍に膨らみ、スケジュールの遅延耐性が低下 ④ 絶対的放送デッドライン 数千万円の放送枠契約があり、ゲームのように「延期」が極めて困難 未完成同然の作画であっても、放送数時間前のフリーズ状態で納品
4. なぜ「配信版・Blu-ray(円盤)」では綺麗に直るのか?
テレビ放送時に作画崩壊と騒がれたシーンが、後日リリースされたBlu-rayや配信版で「別次元の神作画」に生まれ変わっているのを目にしたことがある方も多いはずです。


テレビ放送が終わった後、パッケージ化や海外配信までの猶予期間を使って、作画監督やトップアニメーターが本来やりたかった修正(リテイク)を一コマずつ丁寧に入れ直します。
つまり、Blu-ray版で綺麗に直っている映像こそが、制作者たちが本来意図していた「100%の真の完成形」なのです。
5. 現代の作画崩壊はどう変わった? デジタル作画と3D技術の進化
近年、極端な作画崩壊を見かける頻度はかつてより大幅に減少しています。その背景には、制作インフラのデジタルシフトがあります。
デジタル作画への移行:
紙と鉛筆によるアナログ回収(車やバイクでの物理回収便)がなくなり、クラウド上でPSDやCLIPデータを瞬時にやり取り可能に。修正指示の往復にかかるタイムロスが数日から数分へと短縮されました。3Dレイアウトによる構造補正:
背景美術やキャラクターの立ち位置に3DCGのプレビズ(3Dレイアウト)を活用することで、パース(遠近感)の破綻や人物比率の崩れを根本から防止できるようになりました。
まとめ:作画崩壊の裏にある現場の執念とリスペクト
今回は、アニメの作画崩壊が起きる構造的メカニズムと、制作週数短縮に伴う作画修正ボトルネックの全貌を解剖しました。
作画崩壊の本質: 「手抜き」ではなく、完全直列パイプライン特有の「遅延増幅(ブルウィップ効果)」である
数理モデルの結論: 制作期間が10.5週を切ると未修正が発生し、4週間に圧縮されると作監スルー率は約75%に達する
4大ボトルネック: 作監キャパシティ、外注伝言ゲーム、線数インフレ、絶対的放送デッドライン
円盤修正の真相: 放送版は時間切れによる中間フリーズ。パッケージ版こそがスタッフの目指した「真の完成形」
画面の向こう側では、過酷なタイムリミットの中で、1コマでも美しい絵を届けようと最後までペンを走らせているアニメーターたちがいます。
次回アニメを観るときは、美しい作画の裏にある現場の執念や、厳しい戦いをくぐり抜けたスタッフロールの並びにもぜひ注目してみてください!
あわせて読みたいアニメ制作の裏側解剖記事
当ブログでは、「クレジットの乱れから読む現場のSOS(統計判定ライン)」や「原画・第二原画・動検の作画工数フロー」など、理系視点からアニメ制作を深掘りする記事を多数公開しています。ぜひあわせてご覧ください!
